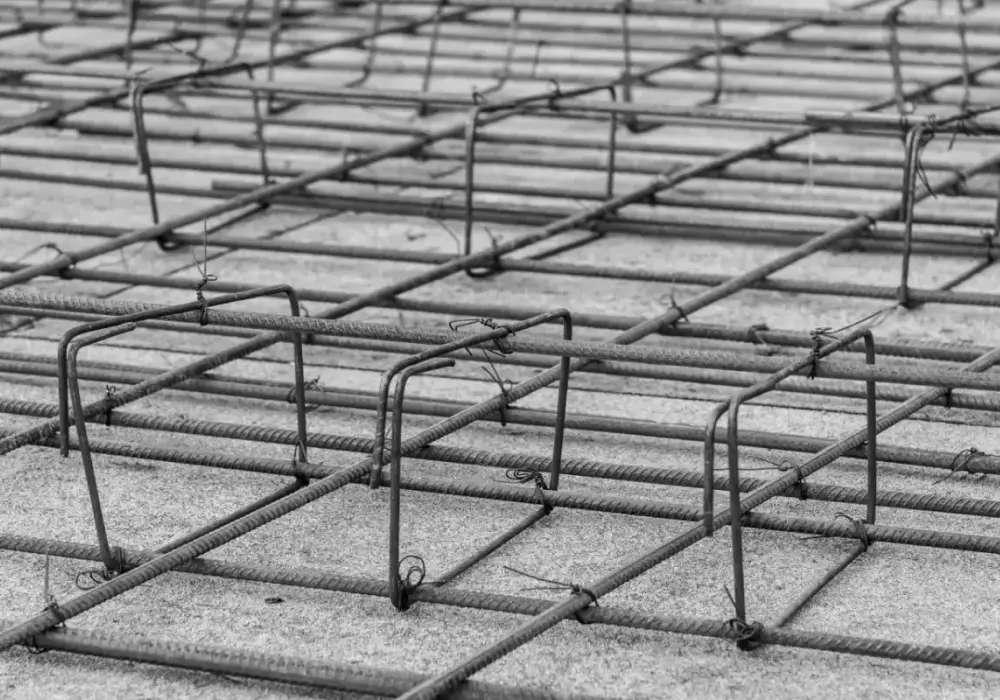

Dobrze zaprojektowane zbrojenie płyty fundamentowej decyduje nie tylko o nośności, ale też o tym, czy budynek będzie pracował bez rys, lokalnych ugięć i kłopotów przy ścianach nośnych. W praktyce to właśnie stal, jej rozmieszczenie i otulina robią różnicę między fundamentem przewidywalnym a takim, który po pierwszej zimie zaczyna zdradzać błędy wykonania. Poniżej rozkładam temat na części: od układu warstw, przez typowe średnice i rozstawy, aż po najczęstsze błędy, które wychodzą dopiero po betonowaniu.
Najważniejsze rzeczy do sprawdzenia przed betonowaniem
- Płyta pracuje dwustronnie, więc zwykle potrzebuje dolnej i górnej warstwy stali, a nie jednej siatki „na całość”.
- Najwięcej uwagi wymagają strefy pod ścianami nośnymi, przy krawędziach, narożnikach i otworach instalacyjnych.
- Otulina ma znaczenie dla trwałości, ochrony przed wilgocią i utrzymania stali w projektowanej pozycji.
- Gotowa siatka nie zawsze wystarcza, zwłaszcza przy skomplikowanej geometrii albo lokalnych punktach obciążenia.
- Najgroźniejsze są błędy wykonawcze, bo po zalaniu betonu poprawki są trudne, kosztowne i zwykle spóźnione.
Dlaczego stal w płycie pracuje inaczej niż w ławach
W dobrze zaprojektowanej płycie beton i stal nie konkurują ze sobą. Beton dobrze znosi ściskanie, stal przejmuje rozciąganie, a grunt pod spodem pracuje jak podłoże sprężyste. To dlatego błędy w układzie prętów nie kończą się tylko estetycznymi rysami, ale mogą dać lokalne ugięcia, pęknięcia przy ścianach i kłopoty z przenoszeniem obciążeń.
W ławach fundamentowych obciążenia są prowadzone w bardziej liniowy sposób, natomiast płyta rozkłada je na większą powierzchnię. Z jednej strony daje to większą tolerancję na słabsze grunty, z drugiej wymaga większej dyscypliny w układzie zbrojenia. Ja zawsze patrzę na to tak, że płyta nie jest „jednym grubym bloczkiem”, tylko konstrukcją, która pracuje w kilku strefach naraz.
Najważniejsza konsekwencja jest prosta: zbrojenie nie może być jednakowe wszędzie. Inaczej pracuje środek płyty, inaczej pas pod ścianą nośną, a jeszcze inaczej naroże czy okolica otworu instalacyjnego. Żeby to dobrze ocenić, trzeba najpierw umieć odczytać sam rysunek.
Jak czytać rysunek układu zbrojenia
Na rysunku konstrukcyjnym szukam nie tylko średnicy prętów, ale przede wszystkim stref, w których układ się zagęszcza. Sam środek płyty zwykle wygląda prościej niż pasy pod ścianami nośnymi i naroża, a to właśnie tam pojawiają się największe różnice w pracy konstrukcji. Projektant zaznacza też miejsca, w których trzeba dołożyć pręty, zmienić kierunek układu albo wykonać zakotwienie w kształcie litery L lub U.
| Strefa płyty | Co zwykle widać na projekcie | Dlaczego to ważne |
|---|---|---|
| Pole środkowe | Regularna siatka dolna i górna, bez dużych zagęszczeń | To obszar o najbardziej przewidywalnej pracy, ale nadal nie wolno go traktować jak posadzki |
| Pod ścianami nośnymi | Dodatkowe pręty, gęstsze pasy zbrojenia, czasem wzmocnienie górne | Tu przenoszone są największe obciążenia liniowe |
| Naroża i krawędzie | Pręty domykające, doginane lub dokładane w strefie brzegowej | W tych miejscach najłatwiej o zarysowania i lokalne rozwarstwienia |
| Otwory instalacyjne | Rozsunięcie siatki, obejścia prętów, dodatkowe wzmocnienia wokół przepustu | Nie wolno bezmyślnie przecinać stali, bo zaburza to ciągłość pracy płyty |
| Punkty skupienia obciążeń | Lokalne dogęszczenie lub pogrubienie konstrukcji | Chroni przed przebiciem, czyli miejscowym uszkodzeniem pod dużym naciskiem |
Na tym etapie najważniejsze jest to, by nie patrzeć wyłącznie na jedną siatkę jako na „całe zbrojenie”. Projekt płyty to suma stref, a nie jeden powtarzalny układ. Kiedy wiadomo, gdzie płyta jest dociążana, łatwiej dobrać średnice, rozstaw i otulinę.
Jak dobrać średnice, rozstaw i otulinę
W domu jednorodzinnym najczęściej spotykam układ dwuwarstwowy, w którym pole płyty pracuje na siatkach z prętów żebrowanych klasy B500S lub B500SP. Typowe wartości są dość przewidywalne, ale traktuję je jako zakresy praktyczne, nie receptę uniwersalną. Ostateczny dobór powinien wynikać z obliczeń konstruktora i warunków gruntu.
| Element | Typowy zakres | Co to daje w praktyce |
|---|---|---|
| Grubość płyty | 18-30 cm, najczęściej około 20-25 cm | Większa grubość poprawia sztywność, ale nie zastępuje poprawnego układu stali |
| Dolna siatka | Pręty Ø8-12 mm, rozstaw 15-20 cm | Przejmuje rozciąganie od ugięcia płyty i współpracuje z podłożem |
| Górna siatka | Pręty Ø8-12 mm, lokalnie gęściej pod ścianami i przy krawędziach | Pomaga tam, gdzie płyta chce pracować odwrotnie niż w polu środkowym |
| Strefy wzmocnione | Często Ø12-16 mm w dodatkowych pasach | Przydają się pod ścianami nośnymi, słupami i cięższymi punktami |
| Otulina od spodu i boków | Około 50 mm | Chroni stal przed wilgocią, korozją i utratą przyczepności do betonu |
| Otulina od góry | Zwykle 30-40 mm | Zapewnia ochronę i utrzymuje stal w projektowanej pozycji |
| Zakłady prętów | Najczęściej 40-50 średnic pręta, zależnie od klasy stali i projektu | Gwarantują ciągłość pracy zbrojenia w miejscu łączenia |
| Beton | Zwykle C20/25 lub C25/30 | Musi współpracować ze stalą i utrzymać właściwą otulinę |
Jeśli płyta stoi na słabszym gruncie, liczby potrafią zmieniać się szybciej, niż wielu inwestorów zakłada. Wtedy nie poprawia się jedynie średnicy prętów, ale całe rozwiązanie, łącznie z podbudową, pogrubieniami i detalami przy ścianach. Zanim jednak stal trafi na swoje miejsce, trzeba zdecydować, w jakiej technologii ją układać.
Gotowe siatki czy zbrojenie wiązane na budowie
To nie jest wybór między „dobrze” a „źle”. Chodzi raczej o to, czy płyta ma prostą geometrię, czy wymaga lokalnych wzmocnień i wielu docinek. W mojej ocenie przy prostych rzutach gotowe siatki są rozsądnym wyborem, ale przy skomplikowanej geometrii nie warto udawać, że jedna mata załatwi wszystko.
| Rozwiązanie | Kiedy ma sens | Mocne strony | Ograniczenia |
|---|---|---|---|
| Gotowe siatki | Prosty rzut, mało załamań, niewiele detali lokalnych | Szybki montaż, powtarzalność, łatwiejsza kontrola | Mniejsza elastyczność przy docinkach i miejscowych wzmocnieniach |
| Zbrojenie wiązane na budowie | Nieregularna geometria, wiele otworów, ścian i stref dozbrojenia | Można dokładnie dopasować układ do projektu | Większa pracochłonność i większa zależność od jakości ekipy |
| Zbrojenie rozproszone | Jako uzupełnienie w wybranych systemach | Pomaga ograniczać rysy skurczowe | Nie zastępuje głównego układu prętów |
Niezależnie od metody, kolejność montażu musi być bezwzględnie uporządkowana. Sama technologia nie wystarczy, jeśli ekipa układa stal „na oko” i liczy na to, że beton wszystko skoryguje.
Jak przebiega montaż krok po kroku
- Weryfikuję projekt i geotechnikę. Jeśli grunt albo poziom posadowienia różni się od założeń, nie idę dalej bez konsultacji.
- Układam warstwy podbudowy, izolację i ewentualny chudy beton. To baza, na której dopiero pracuje stal.
- Rozstawiam dystanse i układam dolną siatkę. Dystanse muszą utrzymać otulinę również podczas chodzenia po zbrojeniu.
- Dodaję pręty lokalne pod ścianami, przy krawędziach, narożnikach i otworach instalacyjnych.
- Mocuję górną siatkę lub pręty górne. W tej strefie najłatwiej o przesunięcie, dlatego pilnuję wiązań i wysokości.
- Sprawdzam zakłady, zakotwienia i przejścia instalacyjne. Rury osłonowe są tu ważniejsze, niż wielu wykonawców lubi przyznać.
- Robię zdjęcia i pomiar kontrolny przed betonowaniem. To jedyny moment, kiedy poprawka jest tania.
Na tym etapie najczęściej wychodzą drobiazgi, które później robią duży problem. Jeśli trzeba dodać pręt albo przesunąć przepust, robi się to od razu, nie „po wylaniu”. Dopiero po takim montażu widać, gdzie projekt przewiduje dodatkowe wzmocnienia.
Kiedy zwykła siatka nie wystarcza
Najczęstszy błąd inwestorski polega na założeniu, że większa ilość stali automatycznie rozwiąże każdy problem. W praktyce dodatkowe wzmocnienia są potrzebne tylko tam, gdzie pojawia się koncentracja sił, zmiana sztywności albo ryzyko lokalnego przebicia. Jeśli nie znamy przyczyny, dokładanie prętów bywa tylko kosztownym chaosem.
- Pod ścianami nośnymi i liniami największych obciążeń stosuje się dogęszczenie lub dodatkowe pasy stali.
- Pod słupami, kominami i ciężkimi punktowymi podporami trzeba sprawdzić ryzyko przebicia, czyli lokalnego uszkodzenia płyty pod dużą siłą skupioną.
- Przy narożnikach i krawędziach płyta często wymaga prętów domykających, bo tam najłatwiej o zarysowanie.
- Przy większych otworach instalacyjnych siatkę rozsuwa się, a przerwane linie pracy stali trzeba obejść dodatkowymi prętami.
- Na trudnym gruncie sama stal nie zastąpi wymiany podłoża, lepszej podbudowy albo zmiany grubości płyty.
Jeżeli projekt przewiduje ogrzewanie podłogowe w płycie, nie oznacza to automatycznie większej ilości stali. Czasem wystarcza korekta grubości i rozkładu warstw, ale to zawsze powinien potwierdzić konstruktor, a nie ekipa na budowie. Właśnie przy takich miejscach wychodzą też najboleśniejsze błędy wykonawcze.
Najczęstsze błędy, które wychodzą po betonowaniu
Najgorsze w płycie fundamentowej jest to, że wiele pomyłek widać dopiero wtedy, gdy nie da się już nic sensownie poprawić. Dlatego na budowie wolę pięć minut kontroli więcej niż późniejsze tłumaczenie, skąd wzięły się rysy przy ścianie.
- Brak dystansów albo zbyt miękkie podparcie, przez co dolna siatka siada na izolacji.
- Zbyt mała otulina, która przyspiesza korozję stali i osłabia trwałość.
- Za krótkie zakłady prętów albo łączenie ich „na styk”.
- Pominięcie zbrojenia narożników i stref pod ścianami nośnymi.
- Przecięcie prętów pod instalacje bez uzgodnienia z projektantem.
- Przesunięcie siatek podczas betonowania, bo nikt ich nie ustabilizował.
W praktyce najdroższy jest nie sam błąd, tylko jego utrwalenie w betonie. Gdy układ stalowy przestaje odpowiadać projektowi, naprawa bywa już tylko częściowa i zwykle wymaga dodatkowych robót wzmacniających. Gdy te rzeczy są dopięte, pozostaje ostatnia kontrola przed wylaniem betonu.
Detale, które warto dopiąć przed betonowaniem
Zanim pompa do betonu ruszy, sprawdzam trzy rzeczy: zgodność z rysunkiem, stabilność zbrojenia i to, czy przez płytę przechodzą wszystkie zaplanowane instalacje w rurach osłonowych. To moment, w którym najłatwiej wychwycić kosztowny błąd, ale też moment, który ekipy często chcą skrócić do minimum.
- Czy wszystkie pręty są w projekcie, a nie „wg uznania” wykonawcy.
- Czy otulina jest zachowana na całym obwodzie, także przy krawędziach i narożach.
- Czy zakłady mają wymaganą długość i nie wypadają dokładnie w miejscu dużych obciążeń.
- Czy dodatkowe dozbrojenia pod ścianami, słupami i otworami są naprawdę na swoim miejscu.
- Czy izolacja, przepusty i ewentualne ogrzewanie podłogowe nie kolidują ze stalą.
- Czy zrobiono dokumentację fotograficzną przed zalaniem.
Jeśli coś się nie zgadza, zatrzymuję betonowanie i wracam do projektu. Przy płycie fundamentowej nie wygrywa ten, kto najszybciej zaleje całość, tylko ten, kto najlepiej pilnuje detali przed zalaniem. To właśnie one decydują, czy konstrukcja będzie pracować spokojnie przez lata.
