W robocie budowlanej o sile oferty decyduje nie tylko końcowa kwota, ale też to, czy wycena trzyma się dokumentacji, da się ją obronić w rozmowie z inwestorem i nie pomija kosztów pobocznych, które później potrafią zjeść marżę. Taki kosztorys ofertowy porządkuje cały proces: pokazuje zakres, sposób liczenia i logikę ceny. Poniżej rozkładam na części, co powinien zawierać, jak go przygotować i gdzie najczęściej pojawiają się błędy.
Najważniejsze rzeczy, które trzeba wiedzieć, zanim wycena trafi do oferty
- Dokument powinien wynikać z przedmiaru, dokumentacji projektowej i realnego sposobu prowadzenia robót.
- Najważniejsze składniki ceny to robocizna, materiały, sprzęt, koszty pośrednie, zysk i ewentualny VAT.
- W przetargach publicznych format i zakres załączników często są narzucone w SWZ albo zaproszeniu do złożenia oferty.
- Zaniżona cena zwykle bierze się z pominięcia transportu, odpadów, rusztowań albo prac pomocniczych.
- Inwestor powinien patrzeć nie tylko na sumę końcową, ale też na ceny jednostkowe i spójność założeń.
Najpierw trzeba rozróżnić wycenę od samego dokumentu ofertowego
Patrząc praktycznie, chodzi o dokument cenowy oparty na konkretnym zakresie robót, a nie o luźną tabelę z kwotą „na oko”. Według materiałów ZPE jego rola polega m.in. na porównywaniu cen jednostkowych między ofertami, a więc na ułatwieniu oceny i wyboru wykonawcy. W orzecznictwie UZP podkreślano z kolei, że taki załącznik może stanowić element oferty, więc późniejsze poprawki nie są już zwykłą kosmetyką, tylko potrafią zmienić treść zobowiązania.
Warto też odróżnić dwie perspektywy. Z jednej strony jest wycena przygotowywana przez wykonawcę, z drugiej kosztorys inwestorski po stronie zamawiającego. Pierwszy ma pokazać, za ile firma faktycznie zrealizuje roboty przy własnej organizacji pracy, drugiego używa się do oszacowania planowanych kosztów i sprawdzenia, czy oferta mieści się w realiach rynku. To rozróżnienie brzmi technicznie, ale w praktyce decyduje o tym, czy oferta jest czytelna i porównywalna.
Kiedy już wiadomo, po co ten dokument powstaje, można przejść do zawartości, bo właśnie tam najczęściej robi się różnica między ofertą solidną a ofertą „do poprawki”.

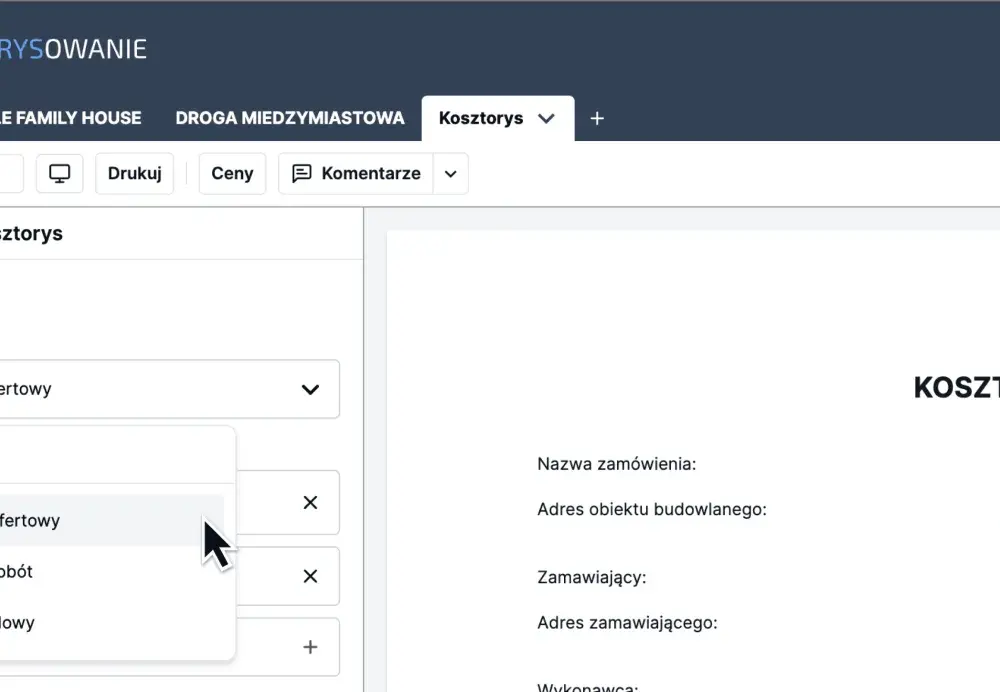

Co powinno się znaleźć w poprawnie przygotowanym dokumencie
Dobry dokument ofertowy nie musi być rozbudowany graficznie, ale musi być logiczny. Ja zawsze sprawdzam, czy da się z niego od razu odczytać: co jest wyceniane, na jakiej podstawie, w jakich ilościach i z jakimi założeniami cenowymi. Bez tego nawet atrakcyjna kwota końcowa budzi wątpliwości.
| Element | Po co jest | Na co uważać |
|---|---|---|
| Strona tytułowa i dane identyfikacyjne | Określa zamówienie, obiekt, wykonawcę i datę opracowania | Brak nazw, adresów lub wersji dokumentu utrudnia późniejsze odniesienie się do oferty |

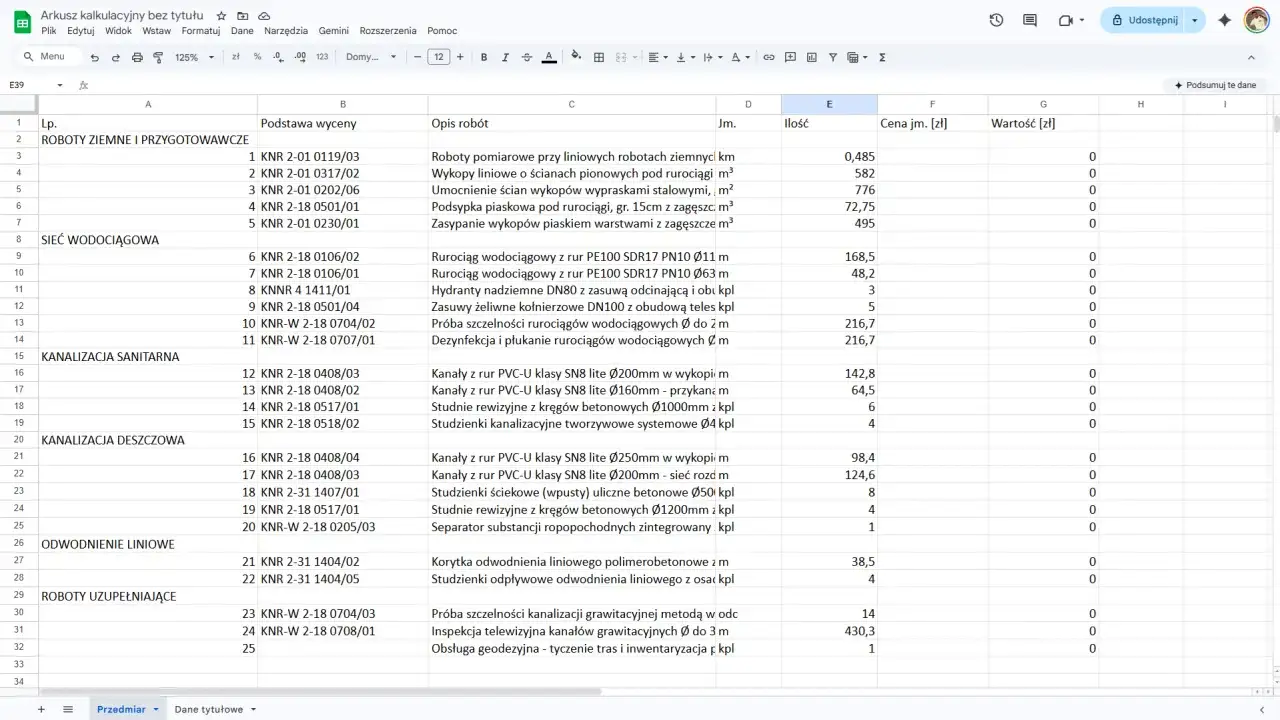

| Przedmiar lub zestawienie robót | Pokazuje zakres, ilości i kolejność pozycji | Jeśli ilości są nieaktualne, wycena staje się tylko pozornie precyzyjna |
| Założenia wyjściowe do kalkulacji | Opisują przyjęte ceny, normy, technologię i organizację robót | Bez nich nie wiadomo, skąd wzięła się stawka i czy porównanie z inną ofertą ma sens |
| Ceny jednostkowe | Ułatwiają porównanie ofert i rozliczanie poszczególnych robót | Zbyt niskie stawki w jednej pozycji potrafią ukryć problem w całym arkuszu |
| Narzuty i podsumowanie | Pokazują koszty pośrednie, zysk i końcową wartość robót | Pomijanie narzutów zwykle zaniża ofertę bardziej, niż na pierwszy rzut oka widać |
Najbardziej niedoceniane są założenia. To one wyjaśniają, czy materiały liczone są z dostawą, czy bez niej, czy sprzęt jest po stronie wykonawcy, czy inwestora, oraz czy w cenie uwzględniono prace przygotowawcze i porządkowe. Bez takich doprecyzowań dwie oferty o tej samej sumie mogą oznaczać zupełnie inny zakres.
Skoro wiemy już, co powinno się znaleźć w środku, czas przejść do samego procesu liczenia, bo tu najłatwiej popełnić błąd jeszcze przed wysłaniem propozycji.
Jak przygotować ofertę krok po kroku
Najlepsze wyceny nie zaczynają się od ceny, tylko od czytania dokumentacji. To może brzmieć banalnie, ale w praktyce właśnie ten etap przesądza o tym, czy wykonawca dobrze rozumie zakres robót, czy tylko zgaduje na podstawie skróconego opisu.
- Przeczytaj dokumentację projektową, opis robót, przedmiar i wymagania formalne zamawiającego.
- Sprawdź, czy ilości są kompletne i czy technologia wykonania odpowiada temu, co firma realnie potrafi zrealizować.
- Rozbij wycenę na trzy podstawowe grupy: robociznę, materiały i sprzęt.
- Dodaj koszty pośrednie, transport, zabezpieczenia, odpady, ewentualny demontaż i inne roboty pomocnicze.
- Wprowadź zysk oraz sprawdź, czy podsumowanie jest liczone netto czy brutto.
- Zweryfikuj zgodność z wymaganym formatem oferty, bo czasem zamawiający narzuca układ pozycji, podpisy albo załączniki.
Ja trzymam się jeszcze jednej zasady: jeśli pozycja budzi wątpliwość, nie zostawiam jej „na później”. Lepiej dopisać założenie albo dopytać przed złożeniem oferty niż tłumaczyć się po otwarciu przetargu. To samo dotyczy robót, które wyglądają na drobne, ale w praktyce wymagają dodatkowego sprzętu albo kilku etapów organizacyjnych.
Kiedy dokument jest już policzony, pojawia się kolejny problem: gdzie najłatwiej podciąć własną marżę albo narazić się na formalne poprawki. I właśnie o tym warto mówić bez upiększania.
Najczęstsze błędy, które psują cenę i formalności
Najczęściej spotykam nie tyle błędy rachunkowe, ile uproszczenia, które wyglądają niewinnie, a kończą się stratą. Zaniżenie jednej pozycji można jeszcze nadrobić, ale systematyczne pomijanie kosztów dodatkowych rozjeżdża cały arkusz.
- Pominięcie transportu i logistyki - materiał nie pojawia się sam na budowie, a przy większych dostawach koszt rozładunku i dowozu bywa odczuwalny.
- Brak rezerwy na odpady i ubytki - szczególnie przy materiałach ciętych, docinanych albo montowanych na dużych powierzchniach.
- Mylenie netto z brutto - to klasyk, który potrafi całkowicie rozbić porównanie ofert, jeśli inwestor liczy w innym układzie.
- Niedoszacowanie robocizny - stawka „na styk” zwykle działa tylko na papierze, nie na realnej budowie.
- Ignorowanie wymagań formalnych - brak podpisu, niewłaściwy format pliku albo niezgodność z SWZ potrafią unieważnić dobry merytorycznie dokument.
W praktyce największy problem nie leży w samej matematyce, tylko w założeniach. Jeśli firma wyceni tylko to, co łatwo policzyć, a pominie to, co trudne do uchwycenia na pierwszy rzut oka, oferta będzie wyglądała dobrze do momentu pierwszej zmiany zakresu.
To prowadzi do ważnego wyboru, który inwestorzy i wykonawcy często mylą: czy lepiej zamknąć się w jednej cenie ryczałtowej, czy rozliczać roboty po pozycjach. Od tego zależy nie tylko styl wyceny, ale też późniejszy spokój przy realizacji.
Kiedy lepiej wybrać ryczałt, a kiedy rozliczenie po pozycjach
Nie każda budowa dobrze znosi ten sam model rozliczenia. Przy jasnym, mało zmiennym zakresie ryczałt upraszcza formalności i daje obu stronom jedną, czytelną kwotę. Gdy jednak zakres może się jeszcze przesuwać, wycena po pozycjach bywa uczciwsza i bezpieczniejsza, bo łatwiej dopisać roboty dodatkowe albo skorygować ilości.
| Model | Zaleta | Ryzyko | Kiedy ma sens |
|---|---|---|---|
| Ryczałt | Prosty w komunikacji, szybki w akceptacji, mniej pozycji do rozliczania | Wykonawca bierze na siebie większe ryzyko niedoszacowania | Przy dobrze opisanym zakresie, małej liczbie zmian i czytelnej technologii |
| Rozliczenie po pozycjach | Większa przejrzystość i lepsza kontrola zmian zakresu | Wymaga dokładniejszego przedmiaru i pilnowania każdej pozycji | Przy remontach, robotach etapowych i inwestycjach, gdzie ilości mogą się zmienić |
Jeśli miałbym wskazać jedną zasadę praktyczną, powiedziałbym tak: im bardziej niepewny zakres, tym bardziej potrzebna jest transparentna struktura cenowa. Ryczałt nie jest zły sam w sobie, ale przy słabym opisie robót często ukrywa problemy, zamiast je rozwiązywać.
Kiedy model rozliczenia jest już wybrany, zostaje ostatnia rzecz, która w praktyce decyduje o tym, czy oferta przejdzie bez nerwowych poprawek: czy da się ją łatwo obronić przed zamawiającym i czytelnie uzasadnić.
Co w praktyce najbardziej pomaga obronić ofertę przed poprawkami
Najmocniejsze oferty nie są przypadkowo tanie. Są po prostu spójne. To znaczy: każda pozycja ma swoje uzasadnienie, każda stawka wynika z realnego rynku, a suma końcowa nie przeczy temu, co zapisano w założeniach.
Przed wysłaniem dokumentu sprawdzam zwykle trzy rzeczy. Po pierwsze, czy ilości zgadzają się z dokumentacją. Po drugie, czy ceny jednostkowe są konsekwentne w całym arkuszu, a nie „urwane” tylko po to, żeby poprawić wynik końcowy. Po trzecie, czy komplet załączników odpowiada temu, czego oczekuje zamawiający. Taki porządek brzmi prosto, ale właśnie on ogranicza liczbę pytań zwrotnych i poprawek.
Jeżeli oferta ma dobrze działać w realnym postępowaniu, musi być nie tylko konkurencyjna, ale też czytelna. W budownictwie wygrywa nie zawsze najniższa cena, lecz ta, którą da się jasno wyjaśnić, porównać i bezpiecznie dowieźć do końca robót.
