Przy kosztorysie budowlanym liczy się nie tylko cena materiałów, ale też sposób liczenia robocizny, sprzętu i narzutów. Katalogi Nakładów Rzeczowych porządkują te elementy i dlatego wciąż są ważne przy inwestycjach prywatnych, przetargach oraz rozliczaniu robót. Poniżej wyjaśniam, czym są te katalogi, jak z nich korzystać i kiedy lepiej przejść na analizę indywidualną.
Najważniejsze jest dopasowanie katalogu do rzeczywistego zakresu robót
- Katalogi nakładów rzeczowych opisują zużycie robocizny, materiałów i sprzętu na jednostkę robót, ale nie są cennikiem.
- Obecnie kosztorys inwestorski liczy się metodą uproszczoną, bez VAT, na podstawie przedmiaru i cen jednostkowych.
- W formalnościach budowlanych KNR pomaga przede wszystkim przy przedmiarach, kosztorysach i porównywaniu ofert.
- Przy nietypowej technologii bezpieczniejsza bywa analiza indywidualna niż wymuszone dopasowanie pozycji katalogowej.
- Najwięcej błędów wynika z błędnego doboru tablicy, pominięcia założeń i nieaktualnych cen.
Czym jest Katalog Nakładów Rzeczowych i co naprawdę opisuje

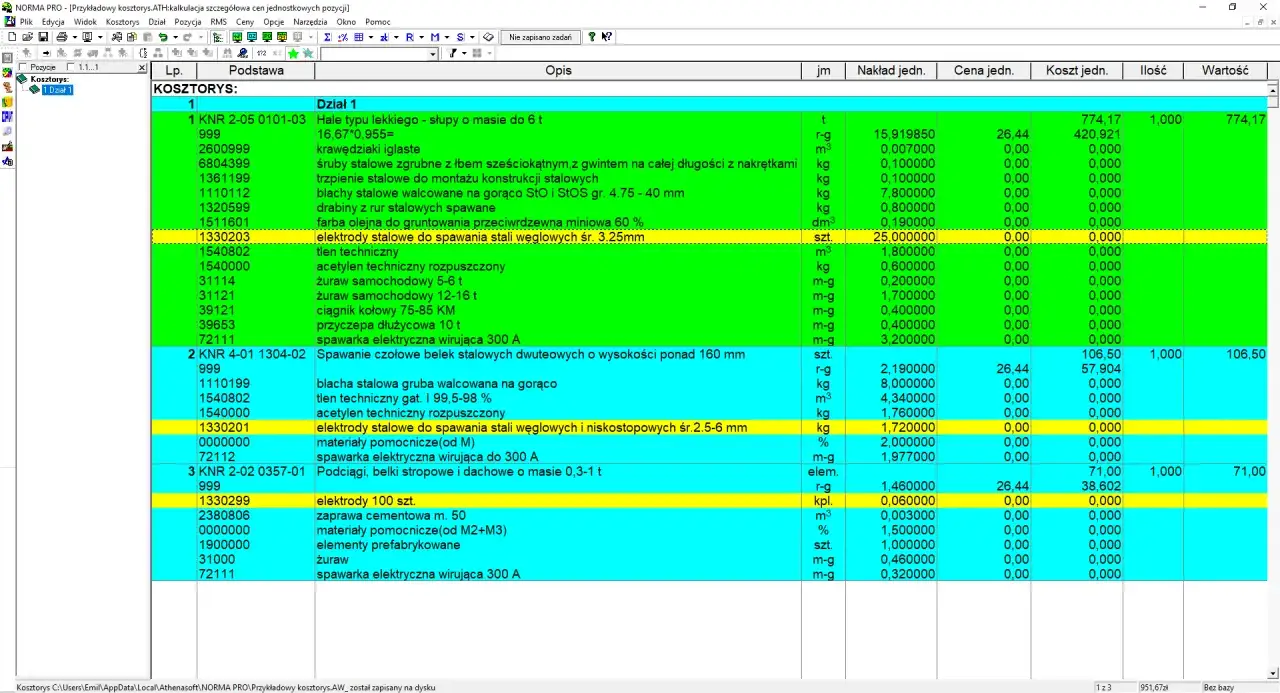

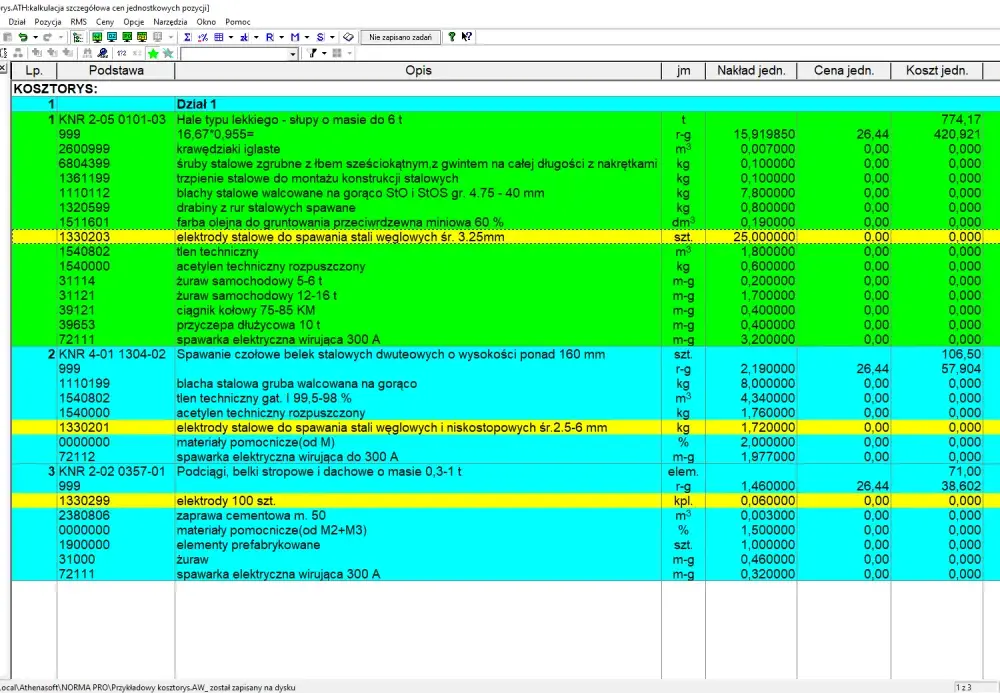

Najprościej ujmując, katalog nakładów rzeczowych to baza normatywna dla kosztorysowania robót budowlanych. Nie mówi on, ile „powinna kosztować” cała inwestycja, tylko ile zwykle potrzeba roboczogodzin, materiału i pracy sprzętu, aby wykonać jedną jednostkę danej roboty.Ja traktuję taki katalog jak mapę zużycia zasobów. Jeśli pozycja dotyczy na przykład 1 m2 tynku, katalog podpowiada, jakie nakłady przypisać do tego metra kwadratowego, a dopiero potem podstawia się ceny rynkowe. To ważne rozróżnienie, bo wielu inwestorów nadal myli KNR z cennikiem. To błąd, który od razu psuje całą logikę wyceny.
| Pojęcie | Co oznacza w praktyce |
|---|---|
| Robocizna | Liczba roboczogodzin potrzebnych do wykonania robót podstawowych. |
| Materiały | Ilość materiałów, wyrobów lub prefabrykatów potrzebnych do wykonania jednostki robót. |
| Sprzęt | Praca maszyn i urządzeń, liczona zwykle w maszynogodzinach. |
| Jednostka przedmiarowa | Miara, do której odnosi się pozycja, na przykład m2, m3, sztuka albo komplet. |
| Założenia wyjściowe | Dane techniczne i organizacyjne, które wpływają na koszt, ale nie wynikają wprost z projektu. |
W praktyce to właśnie te elementy decydują, czy wycena będzie porównywalna z innymi ofertami i czy da się jej bronić w rozmowie z wykonawcą. Kiedy już widać, czym katalog jest, łatwiej przejść do tego, jak zamienia się go w realny kosztorys.

Jak z katalogu powstaje kosztorys inwestorski
Obecnie podstawą jest rozporządzenie obowiązujące od 1 stycznia 2022 roku. Kosztorys inwestorski sporządza się metodą kalkulacji uproszczonej, czyli jako sumę iloczynów liczby jednostek robót podstawowych i ich cen jednostkowych, bez podatku VAT. Brzmi technicznie, ale sens jest prosty: najpierw liczy się zakres robót, potem cenę jednostkową, a dopiero na końcu całość inwestycji.
Ja zwykle układam ten proces w kilku krokach:
- Sprawdzam dokumentację projektową i specyfikację techniczną wykonania i odbioru robót.
- Tworzę albo weryfikuję przedmiar robót, czyli zestawienie robót podstawowych z ich ilościami.
- Dobieram właściwe pozycje katalogowe do realnej technologii wykonania.
- Ustalam jednostkowe nakłady rzeczowe, a następnie przeliczam je na ceny rynkowe.
- Dodaję koszty pośrednie i zysk kalkulacyjny.
- Sprawdzam, czy ceny materiałów podano łącznie z kosztami zakupu, bo właśnie tak należy je ujmować.
Ważna rzecz: jeśli katalog nie odpowiada dokładnie zakresowi robót, nie powinno się go „rozciągać” na siłę. W takich sytuacjach w grę wchodzi analiza indywidualna albo przyjęcie pozycji przez analogię, ale tylko wtedy, gdy faktycznie opis robót jest bardzo zbliżony. To właśnie w tym miejscu najłatwiej o zawyżenie albo zaniżenie wyceny.
Gdzie KNR pojawia się w formalnościach budowlanych
Katalogi nie zastępują projektu ani nie załatwiają formalności administracyjnych, ale są mocno obecne w finansowej stronie inwestycji. W praktyce pojawiają się wszędzie tam, gdzie trzeba policzyć, uzasadnić lub porównać koszt robót.
| Dokument albo etap | Rola katalogu | Co to daje inwestorowi |
|---|---|---|
| Kosztorys inwestorski | Porządkuje nakłady i pozwala policzyć wartość robót podstawowych. | Realniejszy budżet i lepsza podstawa do zamówienia. |
| Przedmiar robót | Pomaga opisać roboty w kolejności technologicznej i przypisać im jednostki. | Mniej niejasności przy ofertowaniu i rozliczeniu. |
| Kosztorys ofertowy | Ułatwia porównanie oferty wykonawcy z założeniami inwestora. | Łatwiej wychwycić rozjazdy między zakresem a ceną. |
| Roboty dodatkowe i zamienne | Stanowi punkt odniesienia, gdy trzeba uzasadnić zmianę kosztu. | Lepsza kontrola nad aneksem i rozliczeniem. |
| Inwestycja prywatna | Pomaga oszacować budżet jeszcze przed podpisaniem umowy. | Mniej zaskoczeń na etapie wykonawstwa. |
W budownictwie formalności często wyglądają sucho, ale właśnie w kosztorysie rozstrzyga się, czy projekt da się zrealizować bez nerwowych poprawek. I dlatego dobrze dobrane katalogi są ważniejsze, niż wielu osobom się wydaje.
KNR, KNNR i analiza indywidualna bez niepotrzebnego zamieszania
W praktyce kosztorysowej obok KNR pojawiają się jeszcze KNNR i analiza indywidualna. Dla osoby spoza branży to może wyglądać jak nadmiar skrótów, ale różnica jest prosta: każde z tych narzędzi służy do innej sytuacji.
| Metoda | Kiedy się sprawdza | Ograniczenie |
|---|---|---|
| KNR | Przy typowych robotach i wtedy, gdy trzeba oprzeć kosztorys na normatywie znanym branży. | Nie każdy nowy detal technologiczny ma gotową pozycję. |
| KNNR | Przy wielu standardowych kalkulacjach, zwłaszcza gdy liczy się czytelność i prostsze zestawienie nakładów. | Też nie rozwiązuje robót nietypowych. |
| Analiza indywidualna | Gdy technologia jest niestandardowa, katalog nie pasuje albo zakres jest mieszany. | Wymaga doświadczenia i dobrego uzasadnienia przyjętych założeń. |
Ja zwykle zaczynam od katalogu, ale jeśli muszę dopasowywać pozycję „na siłę”, wolę przejść na analizę własną. To bezpieczniejsze niż sztuczne udawanie zgodności. W obowiązujących przepisach właśnie taka analiza jest pierwsza w kolejności przy ustalaniu jednostkowych nakładów rzeczowych, a katalogi wchodzą dopiero wtedy, gdy da się je sensownie zastosować.
Jak czytać pozycję katalogową, żeby nie pomylić robót
Pozycja katalogowa to nie tylko numer i krótki opis. Żeby wycena miała sens, trzeba czytać także zakres robót, jednostkę miary, założenia i to, co zostało domyślnie wliczone. Wiele kosztorysów psuje się nie dlatego, że ktoś źle liczy, ale dlatego, że źle odczytał opis.
- Symbol katalogu i tablica wskazują, z jakiego zestawu norm pochodzi pozycja.
- Jednostka miary musi odpowiadać rzeczywistemu zakresowi robót, inaczej całe przeliczenie się rozjedzie.
- Założenia szczegółowe mówią, w jakich warunkach katalog był tworzony, na przykład przy jakiej technologii lub kolejności robót.
- Zakres wliczony w pozycję decyduje o tym, czy dodatkowo trzeba doliczyć transport, rusztowanie, przygotowanie podłoża albo sprzątanie.
- Analogia oznacza użycie pozycji podobnej do robót, dla których nie ma dokładnego odpowiednika.
Tu pojawia się praktyczny problem: jeśli opis nie pasuje jeden do jednego, ktoś mniej doświadczony próbuje „dopchnąć” robotę pod najbliższą pozycję. To zła droga. Znacznie lepiej jest dopisać założenia, wyjaśnić różnicę technologii i uczciwie pokazać, że katalog służy tylko jako punkt odniesienia. Tak pracuje się szybciej i bez zbędnych sporów.
Najczęstsze błędy, które psują kosztorys
Największe odchylenia w kosztorysach nie biorą się z samych stawek, tylko z błędów na początku. Widzę to często: ktoś ma dobrą kalkulację jednostkową, ale zły katalog, niepełny przedmiar albo nieczytelne założenia i cały wynik traci wiarygodność.
- Dobór pozycji po samej nazwie robót, bez sprawdzenia technologii.
- Pominięcie robót towarzyszących, takich jak przygotowanie podłoża, zabezpieczenie, transport wewnętrzny albo rusztowania.
- Liczenie cen materiałów bez kosztów zakupu, mimo że powinny być ujęte łącznie.
- Mieszanie wartości netto i brutto na różnych etapach kalkulacji.
- Stosowanie nieaktualnych danych rynkowych, które zaniżają albo zawyżają wynik.
- Mechaniczne kopiowanie pozycji katalogowej bez sprawdzenia, czy zamawiający albo projekt dopuszcza taki zapis.
Konsekwencja jest zawsze podobna: inwestor dostaje wycenę, której nie da się obronić, a wykonawca ryzykuje spór przy rozliczeniu. W formalnościach budowlanych to kosztowne, bo każda poprawka oznacza czas, aneks albo napięcie na budowie.
Co przygotować, zanim oddasz wycenę do weryfikacji
Jeśli chcesz, żeby kosztorys był użyteczny, a nie tylko „na papierze”, przygotuj pełny pakiet informacji jeszcze przed liczeniem. Im mniej domysłów, tym mniejsze ryzyko, że katalog zostanie użyty w sposób przypadkowy.
- Dokumentację projektową w aktualnej wersji.
- Specyfikację techniczną wykonania i odbioru robót, jeśli jest dostępna.
- Zakres robót z wyraźnym podziałem na etapy albo branże.
- Założenia technologiczne, na przykład rodzaj materiału, grubość warstw, sposób montażu i dostęp do frontu robót.
- Informację, czy wycena ma być inwestorska, ofertowa czy rozliczeniowa.
- Dane o warunkach placu budowy, które mogą zmieniać nakłady, na przykład ograniczony dojazd, praca na wysokości albo konieczność robót w czynnym obiekcie.
- Wskazanie, czy w grę wchodzą roboty nietypowe, które mogą wymagać analizy indywidualnej.
Jeżeli mam dostęp do takich danych, kosztorys zwykle jest krótszy, czytelniejszy i mniej podatny na poprawki. To właśnie ten moment decyduje, czy KNR staje się realnym narzędziem kontroli kosztów, czy tylko formalnym dodatkiem do dokumentacji.
Co z tego wynika dla inwestora i wykonawcy
Najlepszy wniosek jest prosty: katalogi nakładów rzeczowych mają sens wtedy, gdy pokazują rzeczywistą technologię robót, a nie wtedy, gdy tylko ładnie wyglądają w kosztorysie. Dobrze użyty katalog pomaga porównać oferty, uporządkować przedmiar i ograniczyć spory przy rozliczeniu. Źle użyty daje tylko złudzenie precyzji.
Jeśli miałbym wskazać jedną zasadę, powiedziałbym tak: najpierw technologia, potem katalog, na końcu cena. W kosztorysowaniu właśnie ta kolejność robi największą różnicę. I to dotyczy zarówno prywatnej budowy domu, jak i większej inwestycji, w której formalna strona dokumentacji musi wytrzymać weryfikację wykonawcy, projektanta i zamawiającego.
W praktyce nie szukałbym skrótu do „szybkiej wyceny”, tylko rzetelnego dopasowania pozycji do robót. Taka metoda jest mniej efektowna na pierwszy rzut oka, ale zwykle oszczędza najwięcej pieniędzy i nerwów.
