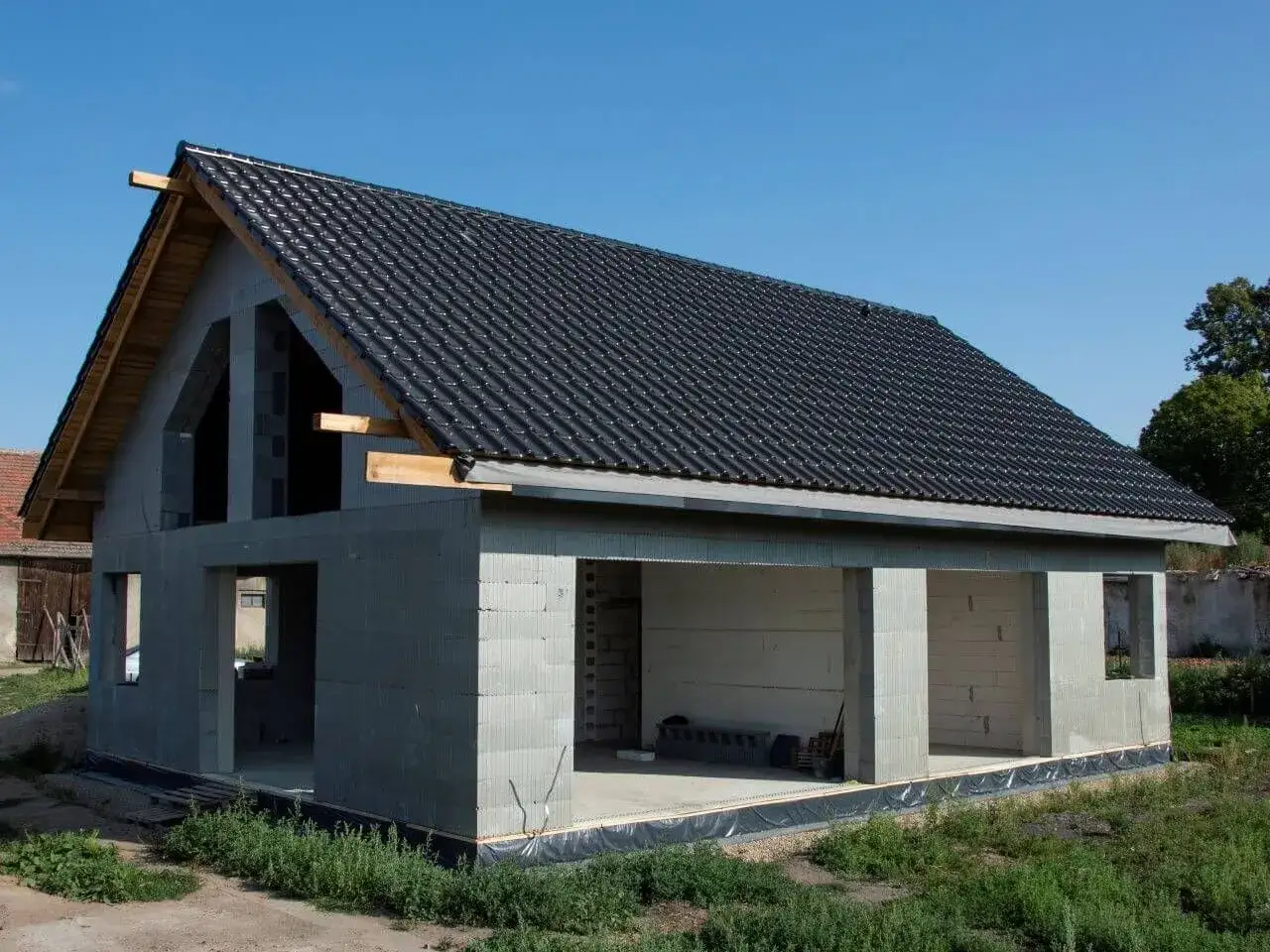

Na etapie stanu surowego otwartego dom ma już pełną konstrukcję nośną, ale nadal nie jest zamknięty stolarką i wykończeniem. To moment, w którym inwestor najczęściej chce wiedzieć, co dokładnie powinno być zrobione, ile to realnie kosztuje, jak długo trwa i gdzie łatwo popełnić błąd, który później trudno odrobić. W tym artykule rozkładam temat na praktyczne części: zakres prac, orientacyjne koszty, różnice względem kolejnego etapu i checklistę rzeczy, które warto sprawdzić przed przejściem dalej.
Najważniejsze informacje o tym etapie budowy
- To etap, w którym dom ma już konstrukcję, dach i elementy nośne, ale nie ma jeszcze okien ani drzwi zewnętrznych.
- Zakres prac bywa minimalnie różny w zależności od projektu i umowy, więc szczegóły trzeba zawsze doprecyzować na starcie.
- W 2026 roku koszt tego etapu najczęściej liczy się orientacyjnie w widełkach około 2,5-3,5 tys. zł za m².
- Najmocniej wpływają na cenę bryła domu, rodzaj dachu, piwnica, technologia i lokalny rynek ekip.
- Najdroższe błędy pojawiają się wtedy, gdy inwestor nie sprawdza geometrii, wilgotności i zabezpieczenia budynku przed przerwą w pracach.
Co naprawdę oznacza ten etap w budowie domu
Ja traktuję ten moment jako granicę między „domem na papierze” a bryłą, którą już widać z drogi. Budynek ma wykonane główne elementy konstrukcyjne, ale nadal pozostaje otwarty na pogodę, pył i przypadkowe uszkodzenia. Brak okien i drzwi zewnętrznych nie jest tu drobnym szczegółem, tylko sygnałem, że ochrona wnętrza nadal nie jest pełna.
W praktyce to ważny punkt kontrolny, bo właśnie tutaj wychodzą na jaw błędy z wcześniejszych etapów: krzywe ściany, źle wykonane otwory, niedopasowane wieńce albo problemy z dachem. Jeśli coś jest nie tak, lepiej zobaczyć to teraz niż dopiero po wejściu ekip wykończeniowych. Żeby to uporządkować, trzeba najpierw rozbić zakres prac na konkretne elementy.

Co powinno być wykonane przed uznaniem etapu za zamknięty
Zakres tego etapu warto czytać nie jako hasło marketingowe, tylko jako listę bardzo konkretnych robót. W dobrze prowadzonym domu powinny być już gotowe fundamenty, ściany nośne, stropy, konstrukcja dachu i wszystkie elementy, które tworzą sztywną bryłę. Otwory okienne i drzwiowe są przygotowane, ale sama stolarka jeszcze nie jest zamontowana.
| Element | Co zwykle powinno być zrobione | Na co zwrócić uwagę |
|---|---|---|
| Fundamenty | Ławy lub płyta fundamentowa, ściany fundamentowe, izolacje przeciwwilgociowe | Sprawdź ciągłość izolacji i poprawność poziomów, bo tu później najłatwiej o kosztowne poprawki. |
| Ściany nośne | Ściany zewnętrzne i wewnętrzne konstrukcyjne | Ważna jest geometria, piony i zgodność z projektem, nie tylko sam fakt, że mur stoi. |
| Stropy | Strop monolityczny, prefabrykowany albo gęstożebrowy, zgodnie z dokumentacją | Tu liczy się prawidłowe zbrojenie i czas dojrzewania betonu, a nie pośpiech ekipy. |
| Schody żelbetowe | Jeśli są przewidziane w projekcie, powinny być wykonane na tym etapie | W praktyce to jeden z elementów, którego późniejsza korekta jest nieprzyjemna i droga. |
| Kominy | Kominy wentylacyjne, spalinowe lub dymowe, jeśli występują w projekcie | Liczy się nie tylko sam trzon, ale też poprawne wyprowadzenie ponad dach. |
| Więźba i pokrycie dachu | Konstrukcja dachu, pokrycie, obróbki, rynny, rury spustowe | To właśnie dach w największym stopniu decyduje o tym, czy budynek jest faktycznie zabezpieczony przed wodą. |
| Otwory pod stolarkę | Przygotowane otwory pod okna, drzwi zewnętrzne i ewentualnie bramę garażową | Wymiary muszą pasować do zamówionej stolarki, inaczej korekty potrafią być bardzo kosztowne. |
Jeśli czegoś z tej listy nie ma, to zwykle nie mówimy już o tym samym etapie, tylko o wcześniejszej fazie budowy albo o niepełnym zakresie umowy. Właśnie dlatego tak ważne jest, żeby w kontrakcie z wykonawcą dokładnie opisać, co ma zostać wykonane i co jest po jego stronie. Dopiero po tym da się sensownie policzyć budżet.
Ile kosztuje doprowadzenie domu do takiego stanu
W 2026 roku dla typowego domu jednorodzinnego koszt tego etapu najczęściej mieści się orientacyjnie w widełkach około 2,5-3,5 tys. zł za m². W praktyce daje to mniej więcej 250-350 tys. zł dla domu o powierzchni 100 m², 300-420 tys. zł dla 120 m² i 375-525 tys. zł dla 150 m². Przy bardziej skomplikowanej bryle, podpiwniczeniu albo rozbudowanym dachu budżet rośnie szybciej, niż wielu inwestorów zakłada na starcie.
| Powierzchnia domu | Orientacyjny koszt etapu | Co zwykle najmocniej podbija cenę |
|---|---|---|
| 100 m² | 250-350 tys. zł | Projekty z prostym dachem kosztują mniej, ale nawet niewielkie zmiany bryły szybko podnoszą cenę. |
| 120 m² | 300-420 tys. zł | Różnicę robią stropy, układ schodów i liczba załamań dachu. |
| 150 m² | 375-525 tys. zł | Większy metraż to nie tylko więcej materiału, ale też więcej robocizny i dłuższy czas realizacji. |
W tej kwocie najczęściej mieszczą się materiały, robocizna, podstawowy transport i część kosztów organizacyjnych. Nie zawsze są w niej jednak uwzględnione rzeczy poboczne, takie jak wynajem sprzętu, drobne odpady, dodatkowe zabezpieczenia czy koszty wynikające z trudnego dojazdu na działkę. Ja zawsze patrzę na ten etap nie jak na jedną liczbę, ale jak na sumę wielu małych pozycji, które potrafią zaskoczyć bardziej niż sama cegła czy beton.
Przy budowie systemem gospodarczym można część wydatków obniżyć, ale tylko wtedy, gdy inwestor naprawdę kontroluje harmonogram i jakość. Oszczędność na robociźnie bywa pozorna, jeśli w zamian pojawiają się poprawki albo tygodnie przestoju. Sama cena to jednak tylko połowa obrazu, bo równie ważne są czynniki, które tę cenę i czas realizacji przesuwają.
Od czego najbardziej zależą czas i budżet
Przy prostym projekcie i jednej zgranej ekipie dom o powierzchni 120-150 m² można zwykle doprowadzić do tego etapu w 2-4 miesiące. To nadal zależy od technologii, dostępności materiałów i pogody, ale daje sensowny punkt odniesienia. Gdy bryła jest bardziej złożona, termin bardzo łatwo się wydłuża, nawet jeśli na placu budowy pracuje kilka osób więcej.
Bryła i dach
Najtańsze i najszybsze są projekty proste, z niewielką liczbą załamań, najlepiej na rzucie zbliżonym do prostokąta. Każdy wykusz, lukarna, dodatkowy spadek dachu albo nieregularny detal zwiększa ilość pracy, zużycie materiału i ryzyko błędów. W praktyce dach jest jednym z największych „mnożników” kosztu.
Piwnica, stropy i schody
Podpiwniczenie potrafi podnieść koszt o kilkanaście, a czasem nawet o 30 procent względem podobnego domu bez piwnicy. Dochodzą wykopy, zabezpieczenia, więcej betonu i więcej etapów technicznych, które trzeba wykonać w odpowiedniej kolejności. Podobnie działa strop żelbetowy i schody wylewane, bo to elementy wymagające czasu na zbrojenie, szalunki i dojrzewanie materiału.
Region i logistyka
Stawki ekip różnią się między regionami Polski bardziej, niż wielu inwestorów zakłada. Do tego dochodzi transport materiałów, dostępność składów budowlanych i to, czy działka pozwala na sprawny rozładunek. Jeśli ciężarówki nie mają gdzie podjechać, budżet rośnie nie tylko przez logistykę, ale też przez wydłużenie całej budowy.
Przeczytaj również: Ile kosztuje dom modułowy 70m2? Sprawdź ceny i ukryte koszty
Pogoda i przerwy technologiczne
Na papierze wszystko wygląda szybciej niż w realu, bo beton i zaprawy potrzebują czasu, a nie deklaracji. Gdy przychodzi chłód, silny deszcz albo długi okres wilgoci, prace trzeba zwolnić albo odpowiednio zabezpieczyć. Właśnie dlatego przy budowie domu tak ważne jest myślenie etapami, a nie wyłącznie tygodniowym grafikiem ekipy.
Kiedy już widać, co wpływa na budżet i termin, łatwiej odróżnić ten etap od kolejnego. A to porównanie jest ważne, bo właśnie tutaj inwestorzy najczęściej mylą pojęcia.
Czym różni się od stanu surowego zamkniętego
Najprościej mówiąc, etap otwarty kończy się na konstrukcji, a zamknięty dodaje ochronę przed pogodą. Największą różnicę robią okna i drzwi zewnętrzne, bo dopiero one ograniczają wpływ wiatru, deszczu i zimna. Jeśli w domu ma być garaż, często dochodzi też brama garażowa, która realnie zmienia komfort zabezpieczenia bryły.
| Obszar | Etap otwarty | Etap zamknięty |
|---|---|---|
| Stolarka okienna i drzwiowa | Brak | Jest zamontowana |
| Ochrona przed pogodą | Ograniczona, wnętrze nadal jest otwarte | Zdecydowanie lepsza, budynek da się bezpieczniej zostawić na przerwę |
| Start instalacji | Zwykle jeszcze nie | Można sensownie wejść w instalacje wewnętrzne |
| Ryzyko zawilgocenia | Wysokie | Niższe, choć nadal trzeba pilnować wilgotności materiałów |
| Komfort organizacji prac | Ograniczony | Wyraźnie lepszy, bo budynek jest „domknięty” |
Ta różnica nie jest tylko formalna. Po zamknięciu domu łatwiej wejść w tynki, instalacje i dalsze prace bez ciągłej walki z pogodą. Dlatego jeśli ktoś planuje przerwę sezonową albo chce bezpiecznie przejść do kolejnych ekip, domknięcie bryły jest jednym z najrozsądniejszych kroków. Na tym tle najłatwiej wskazać błędy, których naprawdę trzeba unikać.
Najczęstsze błędy, które później kosztują najwięcej
W tej fazie budowy nie chodzi o spektakularne porażki, tylko o drobne zaniedbania, które kumulują się w kosztach. Ja najczęściej widzę pięć problemów, które wracają zaskakująco regularnie.
- Zbyt ogólny zakres w umowie. Jeśli nie ma dokładnego opisu robót, wykonawca i inwestor bardzo łatwo inaczej rozumieją „to samo” zakończenie etapu.
- Brak kontroli geometrii. Złe piony, przekoszone otwory i różnice poziomów wychodzą najmocniej dopiero przy montażu stolarki i wykończeniu.
- Pośpiech przy pracach mokrych. Beton, zaprawy i wylewki potrzebują czasu. Przyspieszanie daje pozorny zysk, a później potrafi zemścić się pęknięciami.
- Słabe zabezpieczenie przed przerwą w budowie. Jeśli dom ma czekać na kolejny etap, trzeba chronić mur przed wodą, a nie przykrywać go byle czym i liczyć na pogodę.
- Brak planu zakupów i dostaw. Materiał przywożony za wcześnie zajmuje miejsce i niszczy się na placu, a za późno zatrzymuje ekipę i wydłuża terminy.
Ja zawsze powtarzam jedną rzecz: na tym etapie najdroższe nie są błędy spektakularne, tylko te „małe”, których nikt nie zauważa od razu. Jeśli jednak pilnuje się zakresu, geometrii i zabezpieczenia, większość problemów da się wyłapać zanim zaczną generować poprawki. Na finiszu zostaje kilka kontroli, które zamykają temat bez nerwów.
Co sprawdzam, zanim dom przejdzie do zamknięcia i instalacji
Przed wejściem w kolejny etap warto zrobić krótką, ale konkretną kontrolę. Nie chodzi o biurokrację, tylko o to, żeby następne ekipy nie pracowały na cudzych niedoróbkach. W praktyce zwracam uwagę przede wszystkim na to:
- czy wymiary otworów okiennych i drzwiowych zgadzają się z zamówioną stolarką,
- czy dach ma pełne i poprawne zabezpieczenie przed wodą,
- czy mur i strop nie są nadmiernie zawilgocone po pracach mokrych,
- czy wykonawca przekazał dokumentację zdjęciową i protokoły odbioru najważniejszych robót,
- czy harmonogram kolejnych prac uwzględnia realny czas schnięcia i logistykę dostaw.
Jeśli miałbym wskazać jedną rzecz, która najbardziej pomaga inwestorowi, to nie jest nią sam kosztorys, tylko konsekwentna kontrola zakresu, jakości i zabezpieczeń. W praktyce to właśnie na tym etapie buduje się bezpieczeństwo całej reszty inwestycji, więc lepiej sprawdzić trzy rzeczy za dużo niż jedną za mało.
