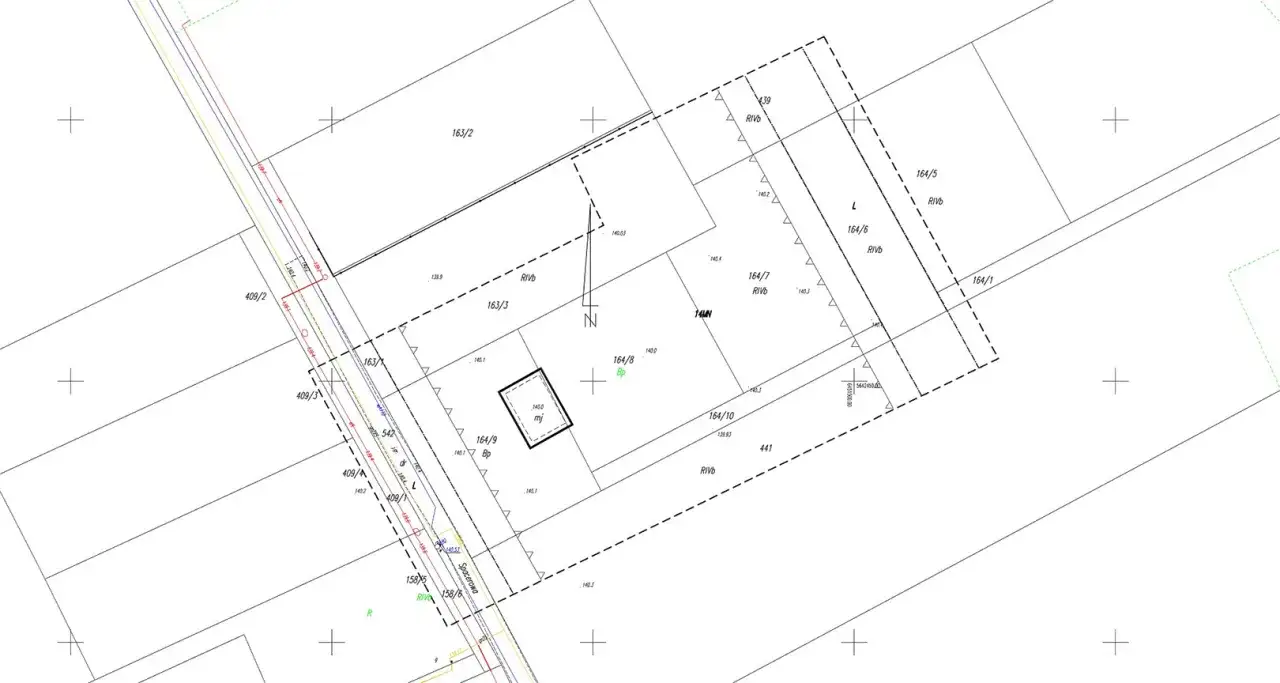

Przy budowie domu albo większego obiektu ten etap bywa niedoceniany, a to właśnie od niego zaczyna się poprawny projekt zagospodarowania działki. Mapa do celów projektowych jest podstawą dla architekta i geodety: pokazuje stan terenu, uzbrojenie, zieleń, granice i inne dane, bez których łatwo popełnić kosztowny błąd. Poniżej wyjaśniam, kiedy jest potrzebna, czym różni się od innych map, ile zwykle kosztuje i na co zwrócić uwagę, zanim przekażesz projekt do urzędu.
Najważniejsze rzeczy, które trzeba ustalić przed projektem
- To specjalistyczne opracowanie kartograficzne przygotowane przez uprawnionego geodetę na podstawie pomiarów terenowych i danych z zasobu geodezyjnego.
- W praktyce stanowi punkt wyjścia do projektu zagospodarowania działki lub terenu, a bez niej formalności budowlane zwykle się wydłużają.
- Dla działki budowlanej skala nie powinna być mniejsza niż 1:500, a dla większych lub bardziej rozproszonych inwestycji stosuje się zwykle 1:1000 albo 1:2000.
- Cena zależy głównie od wielkości terenu, złożoności otoczenia, dostępności materiałów z zasobu i terminu realizacji.
- Kopia mapy zasadniczej nie zastępuje tego opracowania w procesie projektowym.
- Najwięcej problemów powoduje zlecenie mapy za późno, bez pełnego opisu inwestycji i bez sprawdzenia, czy dokument ma właściwą klauzulę.
Czym jest ten dokument i dlaczego projekt bez niego zwykle stoi
W praktyce traktuję ten materiał jako roboczy fundament całego projektu. To nie jest zwykły wydruk z urzędu, tylko opracowanie przygotowane z wykorzystaniem pomiarów w terenie i materiałów państwowego zasobu geodezyjnego i kartograficznego, tak aby projektant mógł bezpiecznie usytuować budynek, przyłącza i elementy zagospodarowania.
Najważniejsza rzecz brzmi prosto: dokument ma odzwierciedlać aktualny stan terenu. Jeśli na działce zaszły zmiany, stary podkład przestaje być wiarygodny, nawet jeśli na pierwszy rzut oka wygląda poprawnie. Dlatego nie traktuję go jak formalności do odhaczenia, ale jak pierwszy realny test, czy inwestycja w ogóle mieści się na danym gruncie.
Od strony organizacyjnej inwestor odpowiada za zapewnienie tego opracowania na potrzeby projektu budowlanego. To ważne, bo zlecenie go na końcu harmonogramu często powoduje niepotrzebne przestoje. Dopiero na takim tle widać sens porównania z innymi mapami.

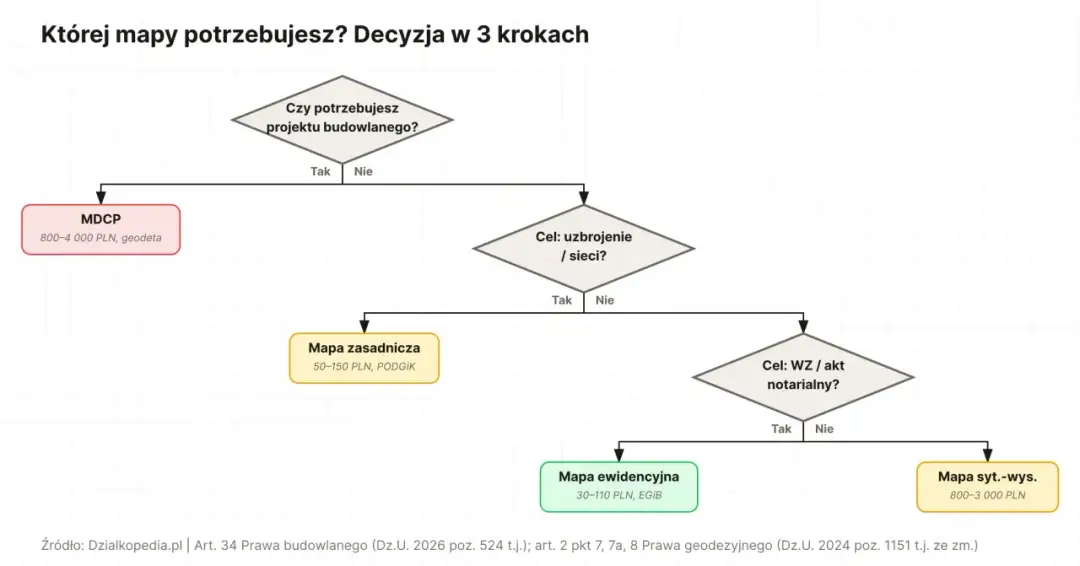

Czym różni się od mapy zasadniczej i planu sytuacyjnego
Żeby nie mylić pojęć, najlepiej zestawić dokumenty, z którymi inwestor spotyka się przed budową. W rozmowach brzmią podobnie, ale w praktyce pełnią różne funkcje. PODGiK, czyli powiatowy ośrodek dokumentacji geodezyjnej i kartograficznej, udostępnia materiały z zasobu, z których geodeta korzysta przy opracowaniu.
| Dokument | Kiedy się go używa | Kto go przygotowuje | Do czego służy | Czy wystarcza do projektu budowlanego |
|---|---|---|---|---|
| Mapa do opracowania projektu | Przy projekcie budowlanym i części zgłoszeń związanych z budową | Uprawniony geodeta | Stanowi aktualny podkład do usytuowania obiektu i przyłączy | Tak, to właściwy podkład projektowy |
| Mapa zasadnicza lub jej kopia | Do wstępnej orientacji i jako materiał z zasobu | Organ prowadzący zasób geodezyjny | Pokazuje dane referencyjne o terenie i sieciach | Nie |
| Plan sytuacyjny | Przy niektórych przyłączach i wybranych inwestycjach liniowych | Projektant na kopii aktualnej mapy zasadniczej albo jednostkowej | Pokazuje usytuowanie projektowanego obiektu w prostszym zakresie | Tylko w przypadkach wskazanych w przepisach |
Największa pułapka polega na tym, że inwestorzy próbują oszczędzić na podkładzie i poprzestają na kopii mapy zasadniczej. To działa na etapie orientacji, ale nie daje projektantowi świeżych danych z terenu. W budownictwie ta różnica szybko wychodzi w kosztach i w czasie, dlatego dopiero po takim rozróżnieniu warto sprawdzić, co dokładnie powinno znaleźć się na rysunku.

Co musi zawierać i jak czytać oznaczenia
Najłatwiej myśleć o tym opracowaniu jak o mapie bazowej z dodatkową warstwą informacji potrzebnych architektowi. Powinny się na nim znaleźć elementy treści mapy zasadniczej, zieleń wysoka ze wskazaniem pomników przyrody, a także inne dane wskazane przez projektanta lub inwestora. Jeśli pojawiają się dodatkowe obiekty, legenda musi być czytelna, bo bez niej rysunek szybko robi się nieczytelny.
- granice działki i terenu inwestycji - bez nich nie da się sensownie ustawić budynku i ocenić odległości od granic;
- sieci uzbrojenia terenu - wodociąg, kanalizacja, gaz, prąd, teletechnika i inne przewody;
- ukształtowanie terenu - rzędne i spadki, które wpływają na posadowienie budynku oraz odwodnienie;
- zieleń wysoka - szczególnie ważna, gdy projekt koliduje z drzewami albo strefami ochronnymi;
- miary liniowe i dane dodatkowe - na przykład odległości potrzebne projektantowi do doprecyzowania koncepcji.
Skala ma tu znaczenie praktyczne, nie tylko formalne. Im mniejszy mianownik, tym większy detal: dla działki budowlanej przyjmuje się zwykle nie mniej niż 1:500, dla zespołów obiektów i terenów przemysłowych 1:1000, a dla dużych, rozproszonych obszarów lub obiektów liniowych 1:2000. To właśnie skala decyduje, czy projektant zobaczy teren precyzyjnie, czy tylko orientacyjnie.
W opisie dokumentu szukam też kilku twardych danych: tytułu mapy, skali, obszaru opracowania, numeru zgłoszenia prac, danych wykonawcy, układu współrzędnych, układu wysokości i daty opracowania. Brzmi urzędowo, ale to właśnie te elementy pozwalają później ustalić, czy projekt oparto na właściwym materiale. Kiedy ten obraz jest już jasny, kolejnym krokiem staje się sam proces zamówienia.
Jak zamówić i nie utknąć w formalnościach
W praktyce procedura jest prosta, ale łatwo ją spowolnić własnym niedoprecyzowaniem. Najpierw geodeta zgłasza pracę, potem pobiera materiały z zasobu, wykonuje pomiary w terenie, opracowuje mapę, a następnie przekazuje ją do weryfikacji i wykorzystania przez projektanta.
- Przygotuj podstawowe dane: numer działki, obręb, lokalizację inwestycji i zakres planowanej zabudowy.
- Powiedz od razu, czy chodzi tylko o budynek, czy także o przyłącza, garaż, wiatę, zbiornik, podjazd albo ogrodzenie.
- Jeżeli masz MPZP albo decyzję WZ, przekaż je razem z informacjami o planowanej bryle i usytuowaniu obiektu.
- Uzgodnij termin, bo samo oczekiwanie na materiały z zasobu i wyjście w teren potrafi zająć więcej niż jedną wizytę.
- Poproś o informację, w jakiej formie dostaniesz wynik: papier, plik cyfrowy, podpis elektroniczny, klauzula urzędowa albo oświadczenie o pozytywnej weryfikacji.
- Przekaż opracowanie projektantowi od razu po odbiorze, zamiast trzymać je na później.
Orientacyjny czas realizacji dla typowej działki to najczęściej 2-6 tygodni. Jeśli teren jest prosty i dane są kompletne, bywa szybciej; gdy działka jest duża, gęsto zabudowana albo w zasobie brakuje aktualnych materiałów, trzeba liczyć się z dłuższym terminem. Z mojego doświadczenia właśnie tutaj najczęściej psuje się harmonogram budowy, a nie na samym etapie projektowania. To prowadzi wprost do pytania o pieniądze, bo termin i cena zwykle idą tu w parze.
Ile kosztuje i co najczęściej podnosi cenę
Ceny są mocno regionalne, ale dla typowej działki budowlanej w Polsce najczęściej spotykam widełki rzędu 1000-2500 zł. Przy prostym terenie i dobrym dostępie do danych bywa taniej, a przy dużej działce, pilnym terminie albo trudnym otoczeniu koszt potrafi wyjść wyżej. Osobno trzeba też pamiętać o materiałach z zasobu, bo ich koszt zależy od celu, formy udostępnienia i zakresu danych.
| Co podnosi cenę | Dlaczego to działa na koszt |
|---|---|
| Duża działka lub rozległy teren | Więcej pomiarów, więcej opracowania i większy nakład czasu |
| Gęsta zabudowa i dużo sieci | Trzeba rozpoznać więcej elementów i sprawdzić więcej kolizji |
| Brak aktualnych danych w zasobie | Geodeta musi dłużej kompletować materiały i weryfikować stan terenu |
| Trudny teren | Skarpa, las, słaby dostęp albo przeszkody terenowe wydłużają pracę w terenie |
| Tryb ekspresowy | Priorytetowa realizacja zwykle kosztuje więcej niż standardowa |
| Region | Stawki rynkowe różnią się między mniejszymi miejscowościami i dużymi miastami |
Jeśli porównujesz oferty, sprawdzaj nie tylko cenę końcową, ale też to, czy wliczono opłaty za materiały z PZGiK, czyli państwowego zasobu geodezyjnego i kartograficznego, oraz czy projektant dostanie dokument w formie, której faktycznie użyje. Przy takiej kwocie łatwo przeoczyć błędy, które później kosztują więcej niż sama usługa.
Najczęstsze błędy, które opóźniają projekt
W tej części zwykle nie ma sensu szukać wielkich teorii. Problemem są proste zaniedbania, które na końcu tworzą bardzo konkretne opóźnienia. Z mojej praktyki najczęściej wracają te same sytuacje.
- Zlecenie za późno - geodeta nie ma czasu, a architekt czeka na podkład, więc cały projekt staje w miejscu.
- Zbyt mało informacji o inwestycji - jeśli inwestor nie wspomni o przyłączach, podjeździe, tarasie czy ogrodzeniu, mapa może wymagać korekty.
- Próba pracy na starej mapie - nawet dobra mapa przestaje być użyteczna, gdy teren się zmienił.
- Mylenie kopii mapy zasadniczej z opracowaniem projektowym - to nie jest to samo i urząd zwykle tego nie traktuje zamiennie.
- Pominięcie zieleni i różnic wysokości - potem pojawiają się kolizje z drzewami, skarpą albo spadkiem terenu.
- Brak sprawdzenia klauzuli - bez niej dokument może nie przejść dalszego etapu formalnego.
Najbardziej kosztowny błąd to ten, który wychodzi dopiero po gotowym projekcie: geodeta musi wracać w teren, a projektant poprawia rysunki. Dlatego dobrze zamówić mapę zanim architekt zacznie dopracowywać usytuowanie budynku i dojazdy. Jeśli to masz pod kontrolą, ostatni krok to już tylko spokojne przekazanie dokumentu do architekta i urzędu.
Co sprawdzić, zanim dokument trafi do architekta i urzędu
Przed przekazaniem opracowania sprawdzam zawsze kilka rzeczy, bo to prosty sposób na ograniczenie poprawek. Wystarczy jedna szybka weryfikacja i od razu wiadomo, czy dokument jest gotowy do dalszego etapu.
- czy obejmuje cały obszar inwestycji, razem ze strefą, w której mogą pojawić się przyłącza i dojazd;
- czy ma właściwą skalę i czytelne oznaczenia;
- czy uwzględnia wszystkie istotne sieci, zieleń i elementy terenowe;
- czy widnieje klauzula urzędowa albo oświadczenie o pozytywnej weryfikacji;
- czy projektant dostał wersję, którą faktycznie może wykorzystać w swojej dokumentacji.
Jeśli chcesz ograniczyć liczbę telefonów między geodetą a projektantem, zamów od razu także tyczenie budynku i późniejszą inwentaryzację powykonawczą u jednego wykonawcy. W małej inwestycji to zwykle najprostszy sposób, żeby formalności nie rozproszyły się między kilka firm i kilka terminów.
