Fundament pod ogrodzenie - Jak uniknąć błędów i pęknięć po zimie?

Fundament pod ogrodzenie - Jak uniknąć błędów i pęknięć po zimie?
Autor Tymon Cieślak
Tymon Cieślak

24 maja 2026

Dobrze zaprojektowany fundament pod ogrodzenie decyduje o tym, czy płot po kilku zimach wciąż stoi równo, czy zaczyna pracować, pękać i przechylać się przy bramie. Ja zawsze zaczynam od gruntu, bo to on podpowiada, czy wystarczy stopa punktowa, czy lepiej zrobić ławę ciągłą. W dalszej części pokazuję też, jak dobrać głębokość, zbrojenie i betonowanie oraz gdzie najłatwiej popełnić kosztowny błąd.

Najważniejsze decyzje przed wylaniem betonu

  • Typ ogrodzenia decyduje o tym, czy wystarczy stopa punktowa, czy potrzebna jest ława ciągła.
  • Grunt i strefa przemarzania wpływają na głębokość posadowienia bardziej niż sama długość płotu.
  • W lekkich konstrukcjach zwykle wystarczają stopy pod słupki, a przy cięższych przęsłach lepiej sprawdza się zbrojona ława.
  • Beton C16/20 to częsty wybór przy typowych ogrodzeniach, a przy cięższych układach warto rozważyć C20/25.
  • Zbrojenie i pielęgnacja betonu mają realny wpływ na trwałość, nie są dodatkiem „na wszelki wypadek”.
  • Przęseł nie montuję od razu - zwykle czekam 14-28 dni, zależnie od pogody i klasy mieszanki.

Jak rozpoznać, czy wystarczy stopa, a kiedy potrzebna jest ława

Ja patrzę na fundamenty przez pryzmat obciążenia, a nie samej estetyki. To, co dobrze działa przy lekkich panelach, niekoniecznie wytrzyma mur z bloczków albo ciężką bramę przesuwną.

Typ ogrodzenia Co zwykle wybieram Dlaczego to działa
Siatka i lekkie panele stalowe Stopy punktowe pod słupki Małe obciążenie, szybki montaż i mniejsze zużycie betonu
Panele z podmurówką Stopy pod słupki + podmurówka oparta na stabilnej linii Trzeba utrzymać poziom i sztywność całego układu
Bloczki betonowe, kamień, gabiony Ława ciągła Duża masa wymaga równomiernego rozłożenia obciążeń
Brama i furtka Osobne, mocniejsze stopy Tu działają siły dynamiczne, a nie tylko ciężar własny

Jeśli grunt jest suchy i nośny, stopy punktowe zwykle wystarczają przy siatce i większości paneli. Gdy dochodzi podmurówka, spadek terenu albo większa masa wypełnienia, bezpieczniej myśleć o ławie ciągłej lub o układzie mieszanym: ława pod podmurówkę i mocniejsze stopy pod słupy. To właśnie te różnice decydują o tym, jak głęboko i jak szeroko trzeba kopać.

Na jaką głębokość kopać i jak uwzględnić warunki gruntu

W polskich warunkach najczęściej pracuję w widełkach 80-140 cm, bo tyle mniej więcej wynosi zasięg przemarzania gruntu w zależności od regionu. Nie traktuję jednak tych liczb jak sztywnej recepty: na gruncie wysadzinowym, czyli takim, który po zamarznięciu potrafi podnosić konstrukcję, wolę zejść głębiej i dać więcej rezerwy niż potem naprawiać przechył.

  • Piaski i żwiry są zwykle wdzięczne, ale wymagają dobrego zagęszczenia, bo luźna podsypka potrafi osiadać.
  • Gliny i iły są bardziej problematyczne, bo chłoną wodę i mocniej reagują na mróz.
  • Nasypy i grunty niepewne często wymagają głębszego posadowienia albo szerszej stopy.
  • Wysoki poziom wody oznacza większe ryzyko podmywania, więc sama głębokość nie zawsze wystarczy - trzeba myśleć też o odpływie wody.

Przy ławie ciągłej najczęściej sprawdza się szerokość 30-40 cm, a przy stopach pod słupki ok. 25-40 cm w planie. Jeżeli działka ma spadek, nie kopiuję ślepo jednego poziomu przez całą długość ogrodzenia; lepiej wyprowadzić fundament schodkowo niż ciągnąć go po skosie i wymuszać naprężenia w przęsłach. Gdy głębokość jest już ustalona, dopiero wtedy ma sens dobieranie zbrojenia i betonu.

Zbrojenie i beton, które naprawdę robią różnicę

W praktyce to zbrojenie i mieszanka betonowa decydują, czy fundament będzie pracował spokojnie, czy zacznie pękać po pierwszej zimie. Ja nie oszczędzam na stali, bo to właśnie ona trzyma całość w ryzach, gdy grunt lekko siada albo ogrodzenie dostaje wiatr od otwartej strony działki.

Jakie zbrojenie ma sens

W ławie ciągłej najczęściej stosuję cztery pręty główne o średnicy 10-12 mm oraz strzemiona z pręta 6 mm co 25-30 cm. Przy stopach punktowych pod słupki zwykle wystarcza prostszy kosz z 2-3 prętów 10-12 mm, ale słupy bramowe i narożne traktuję osobno, bo tam obciążenia są największe. Pręty nie powinny leżeć bezpośrednio na dnie wykopu; używam podkładek dystansowych, żeby zachować otulinę betonu, czyli warstwę betonu chroniącą stal przed korozją.

Jaka mieszanka jest bezpiecznym wyborem

Do typowych ogrodzeń najczęściej wystarcza beton klasy C16/20, a przy cięższych przęsłach, bloczkach albo trudniejszym gruncie chętnie sięgam po C20/25. Beton ma być plastyczny, ale nie rzadki. Dolewanie wody na placu wydaje się wygodne, lecz osłabia gotową konstrukcję i zwiększa ryzyko rys.

Przeczytaj również: Ile kosztuje montaż płotu betonowego? Zobacz, co wpływa na cenę

Kiedy montować przęsła

Na lekki montaż czekam zwykle co najmniej 7-14 dni, ale pełne obciążenie zostawiam na około 28 dni. Przy chłodnej aurze proces zwalnia, a przy temperaturach poniżej 5°C trzeba naprawdę uważać, bo beton dojrzewa znacznie wolniej. To jedna z tych rzeczy, których nie widać od razu, ale potem widać je w pęknięciach.

Gdy stal i beton są dobrane rozsądnie, można przejść do samego wykonania, bo właśnie na budowie najłatwiej zgubić jakość w drobnych skrótach.

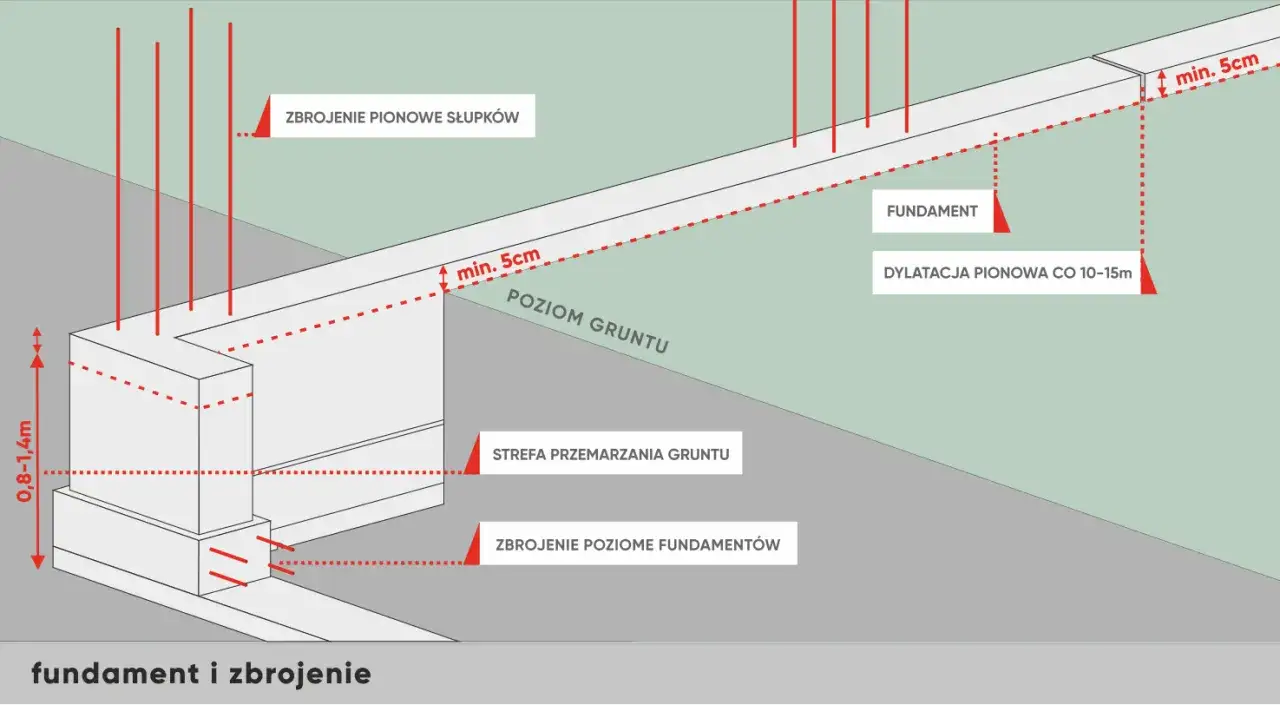

Schemat fundamentu pod ogrodzenie z zaznaczonym zbrojeniem pionowym i poziomym, strefą przemarzania gruntu oraz dylatacjami.

Jak wykonać fundament krok po kroku

Wykonanie podstawy konstrukcyjnej nie jest skomplikowane, ale wymaga porządku. Ja zawsze pilnuję kolejności, bo później każda poprawka kosztuje więcej niż spokojne zrobienie roboty od razu dobrze.

  1. Wytyczam linię ogrodzenia i sprawdzam poziomy, narożniki oraz miejsce pod bramę i furtkę.
  2. Zdejmuję humus, czyli wierzchnią warstwę ziemi organicznej, a wykop prowadzę do nośnego gruntu.
  3. Przygotowuję podłoże warstwą 5-10 cm zagęszczonego kruszywa albo cienkim chudym betonem, jeśli chcę mieć równe oparcie.
  4. Stawiam szalunek, czyli tymczasową formę z desek lub płyt, gdy grunt się osypuje albo gdy część fundamentu ma wystawać ponad teren.
  5. Układam zbrojenie na dystansach, a w miejscach słupków wyprowadzam pręty pionowe lub kosze zbrojeniowe.
  6. Betonuję, zagęszczam i wyrównuję górną krawędź, a potem osłaniam świeży beton przed słońcem, deszczem i mrozem.

Przy dłuższych odcinkach nie zalewam wszystkiego na raz bez kontroli. Lepiej pracować etapami, utrzymywać prostą linię i na bieżąco sprawdzać, czy słupki oraz osie przęseł nie uciekają z projektu. Od tego już tylko krok do miejsc, które najbardziej obciążają całą konstrukcję.

Miejsca, w których fundament musi być mocniejszy

Najwięcej problemów widzę nie na prostym odcinku, tylko w punktach skupiających siły. Narożnik, słup bramowy albo miejsce, w którym ogrodzenie zmienia kierunek, pracują zupełnie inaczej niż zwykły fragment ławy.

  • Słupy bramowe i furtkowe - robię tam większą i głębszą stopę, zwykle o 20-30% solidniejszą niż pod zwykłe przęsło.
  • Narożniki - wzmacniam je dodatkowymi prętami, bo zbierają naprężenia z dwóch kierunków.
  • Załamania terenu - wolę schodkować fundament niż sztucznie wyginać jedną linię.
  • Ciężkie wypełnienia - bloczki, kamień i gabiony praktycznie wymuszają ciągłą, zbrojoną ławę.
  • Miejsca przyszłej automatyki - od razu zostawiam peszel na przewody, bo późniejsze wiercenie w gotowym fundamencie to niepotrzebny kłopot.

To są punkty, na których nie warto udawać oszczędności. Jeśli jeden fragment ma przenieść więcej sił niż pozostałe, musi dostać też więcej materiału i staranniejsze wykonanie. Takie podejście dobrze przygotowuje grunt pod rozmowę o kosztach, bo cena zawsze wynika z konkretów, a nie z samej długości ogrodzenia.

Ile kosztuje fundament pod ogrodzenie i co podbija cenę

Budżet najlepiej liczyć osobno dla typu fundamentu, bo stopy punktowe i ława ciągła potrafią różnić się ceną bardzo wyraźnie. W praktyce największy wpływ mają nie „same metry”, tylko głębokość wykopu, ilość stali, klasa betonu i to, czy teren da się sprawnie dojechać sprzętem.

Rozwiązanie Orientacyjny koszt Co zwykle obejmuje
Stopa punktowa pod słupek 80-200 zł/szt. Wykop, beton, osadzenie słupka lub przygotowanie pod osadzenie
Ława ciągła pod lekkie i średnie ogrodzenie 150-300 zł/mb Wykop, szalunek, zbrojenie, betonowanie, podstawowa pielęgnacja
Cięższa podmurówka lub fundament pod bloczki 250-500+ zł/mb Większa ilość betonu, mocniejsze zbrojenie i więcej pracy przy poziomowaniu

W większych miastach stawki robocizny bywają wyższe o 15-25%, a na trudnym gruncie koszt rośnie jeszcze bardziej, bo dochodzi ręczne kopanie, osuwanie ścian wykopu albo dodatkowe deskowanie. Największy błąd oszczędności to skracanie głębokości albo rezygnacja ze zbrojenia, bo poprawka po zimie zwykle kosztuje więcej niż porządne wykonanie od razu. Gdy budżet jest już policzony, warto jeszcze raz spojrzeć na błędy, które najczęściej wychodzą dopiero po pierwszym sezonie.

Najczęstsze błędy, które widać dopiero po pierwszej zimie

Jeśli miałbym wskazać tylko kilka rzeczy, które naprawdę psują efekt, to nie są to drobne detale estetyczne, lecz błędy konstrukcyjne. W praktyce powtarzają się ciągle te same.

  • Zbyt płytki wykop, który kończy się w warstwie przemarzającej.
  • Brak zagęszczenia gruntu pod fundamentem.
  • Pręty położone bez dystansów, dotykające ziemi.
  • Za rzadka mieszanka, rozcieńczona wodą na budowie.
  • Montowanie ciężkich przęseł za wcześnie.
  • Brak przerw roboczych albo dylatacji na długich odcinkach.
  • Ignorowanie wody stojącej przy ogrodzeniu.

Ja traktuję ten etap bez litości dla skrótów: jeśli fundament ma przetrwać lata, musi być stabilny nie tylko na zdjęciu po zalaniu, ale przede wszystkim po kilku cyklach zamarzania i odmarzania. Zostaje jeszcze kilka detali planistycznych, które najlepiej zamknąć, zanim beton całkiem zwiąże.

Detale, które warto dopiąć, zanim zamkniesz wykopy

Na końcu zwykle patrzę już nie na sam beton, ale na to, jak ogrodzenie będzie działało w praktyce. To moment, w którym opłaca się sprawdzić rzeczy mało spektakularne, ale bardzo użyteczne.

  • Przewiduję miejsce na bramę, furtkę i ewentualną automatykę.
  • Sprawdzam spadek terenu, żeby woda nie stała przy podstawie ogrodzenia.
  • Na dłuższych odcinkach planuję schodkowanie, a nie walkę z każdym centymetrem różnicy poziomów.
  • Zostawiam sobie możliwość wymiany przęseł bez rozkuwania całego fundamentu.
  • Jeśli działka jest przy drodze lub granicy o niejasnym przebiegu, weryfikuję to zanim pojawi się beton.

Tak właśnie traktuję solidną podstawę ogrodzenia: nie jako jednorazowe zalanie wykopu, ale jako część całego systemu, który ma wytrzymać pogodę, obciążenie i czas. Jeśli zadbasz o typ fundamentu, głębokość, zbrojenie i cierpliwość przy dojrzewaniu betonu, cała konstrukcja odwdzięczy się spokojem przez lata.

FAQ - Najczęstsze pytania

Głębokość powinna wynosić od 80 do 140 cm, zależnie od strefy przemarzania gruntu w danym regionie. Posadowienie poniżej tej granicy chroni konstrukcję przed wysadzinami mrozowymi, które mogłyby doprowadzić do pękania i przechylania płotu.

Nie, przy lekkich panelach lub siatce wystarczą stopy punktowe pod słupkami. Ława ciągła jest niezbędna przy ciężkich konstrukcjach, takich jak murki z bloczków, kamienia czy gabiony, aby równomiernie rozłożyć ich duży ciężar na grunt.

Najczęściej stosuje się beton klasy C16/20. W przypadku trudniejszych warunków gruntowych, ciężkich bram przesuwnych lub murów z pełnych bloczków, warto wybrać mocniejszą mieszankę klasy C20/25, która zapewni większą trwałość konstrukcji.

Lekkie elementy można montować po około 7–14 dniach. Z pełnym obciążeniem, szczególnie przy ciężkich przęsłach lub automatyce bramowej, należy odczekać pełne 28 dni, aż beton uzyska swoją docelową wytrzymałość projektową.

Tagi
fundament pod ogrodzenie
głębokość fundamentu pod ogrodzenie
ława fundamentowa pod ogrodzenie
Udostępnij artykuł
Autor Tymon Cieślak
Tymon Cieślak
Jestem Tymon Cieślak, analitykiem branżowym z wieloletnim doświadczeniem w dziedzinie budownictwa. Od ponad pięciu lat zajmuję się badaniem trendów rynkowych oraz analizowaniem innowacji w sektorze budowlanym, co pozwala mi na głębokie zrozumienie dynamicznych zmian w tej branży. Moje zainteresowania obejmują zarówno nowoczesne technologie budowlane, jak i zrównoważony rozwój, co sprawia, że jestem w stanie dostarczać rzetelne informacje na temat najnowszych rozwiązań i praktyk. Moim celem jest uproszczenie skomplikowanych danych oraz dostarczenie obiektywnej analizy, która pomoże czytelnikom lepiej zrozumieć wyzwania i możliwości w budownictwie. Zobowiązuję się do dostarczania aktualnych, dokładnych oraz wiarygodnych informacji, które wspierają świadome decyzje w tej kluczowej dziedzinie.
